La visite technique passe avant le devis, sept jours francs séparent ta signature de la machine, et la laine déjà en place ne compte pas dans le R. Le chantier dans son ordre réel, et ce que l'artisan doit laisser près de la trappe.

Publié le 1 janvier 2020 Par Sébastien Rouvier 9 min de lecture

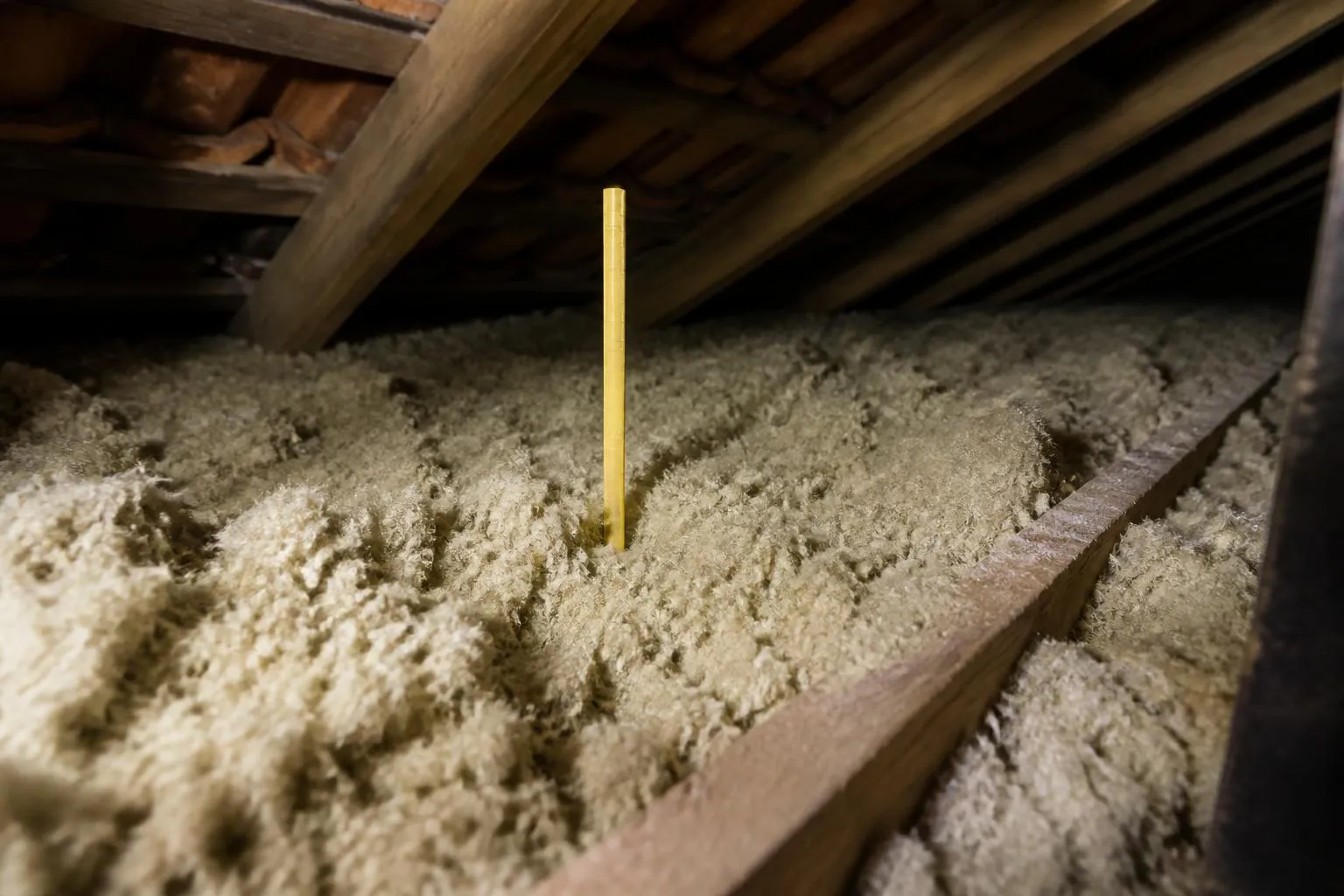

Une couche de laine minérale soufflée entre les solives d'un comble, avec une pige graduée plantée dedans.

« Trois heures de machine et c’est plié. » On me sort cette phrase à chaque fois, et pour la partie bruyante elle est exacte : sur cent mètres carrés, l’équipe déroule son tuyau, souffle, remballe et repart avant midi. Seulement, rien de ce qui décide du résultat ne se joue pendant ces trois heures. Ça se joue à la visite technique, plusieurs semaines avant, et ça se lit sur ce qu’ils laissent près de la trappe en partant.

Les dossiers de combles que j’ai vus recalés ne l’ont presque jamais été sur la qualité de la laine. Ils l’ont été sur une épaisseur inférieure à celle du devis, sur une trappe restée nue, sur une facture à laquelle il manquait trois mentions. Voilà le chantier dans son ordre réel, avec à chaque étape ce que tu regardes et ce que tu refuses.

Ce que tu dois voir dans tes combles quand l’équipe est repartie

Commence par la fin. C’est le seul moyen de savoir, en cours de route, si tu dérives. Quand tu rouvres la trappe une fois le camion parti, tu dois trouver ceci :

  • une couche continue de laine neuve, d’une épaisseur au moins égale à celle inscrite au devis ;
  • des piges graduées encore plantées dedans, réparties sur la surface : le mémo chantier de l’Agence Qualité Construction en compte quatre pour cent mètres carrés ;
  • un capot rigide sur chaque spot encastré et sur chaque transformateur ;
  • un écart maintenu autour du conduit de fumée, isolant tenu à distance ;
  • une rehausse rigide qui ceinture la trappe, plus haute que la laine, et de l’isolant fixé sur le rabat ;
  • les bouches et le caisson de la ventilation dégagés, non ensevelis ;
  • une fiche de fin de chantier accrochée à proximité de l’accès.

Si l’un de ces sept points manque, le chantier n’est pas fini, quelle que soit la satisfaction affichée par le chef d’équipe. Les six premiers relèvent des règles de pose. Le septième relève de ton dossier d’aide, et c’est celui qu’on oublie le plus.

La visite technique passe avant le devis, pas après

C’est écrit noir sur blanc dans la fiche CEE qui finance ces travaux : l’entreprise doit venir voir le bâtiment au plus tard avant d’établir le devis. Un chiffrage donné au téléphone, sur photo satellite ou à partir de la surface au sol de la maison ne remplit pas cette condition. J’ai vu des primes refusées pour ce seul motif, alors que la laine était bien en place et bien épaisse.

Pendant cette visite, elle regarde la charpente et son état sanitaire, les traces d’infiltration sous la couverture, la hauteur disponible, le type de plancher, le passage de la ventilation, le conduit de fumée, les points lumineux encastrés. Et elle tranche le sort de ce qui est déjà là : la même fiche lui demande de s’assurer que l’isolation existante peut être conservée en l’état, et de prévoir sinon sa remise en état ou sa dépose. Cette décision a un coût, elle doit figurer au devis, et elle ne se prend pas depuis un camion.

Réclame le rapport de visite. Un artisan qui n’en produit aucun te dira qu’il n’est pas obligatoire ; il a raison sur la forme, et tu n’auras rien à opposer le jour où le dossier coince.

Le R exigé n’est pas le même selon l’aide que tu demandes

Trois seuils circulent, et certaines entreprises jouent sur la confusion. Ils ne sortent pas du même texte et ne visent pas le même dispositif.

Ce que tu demandesR minimal de la laine poséeD’où sort le chiffre
Prime CEE en comble perdu7 m².K/Wfiche BAR-EN-101
MaPrimeRénov’ par geste, métropole6 m².K/Warrêté du 17 novembre 2020
MaPrimeRénov’ rénovation d’ampleur7 m².K/Wle même arrêté

Vise sept partout. Un devis calé sur six passe MaPrimeRénov’ par geste et se fait recaler par le CEE, qui est la seule des deux primes à ne pas regarder tes revenus. L’écart tient dans quatre à cinq centimètres de laine soufflée, soit quelques dizaines d’euros de matière sur cent mètres carrés.

Le calcul que les devis escamotent

Le point qui coûte le plus cher est ailleurs. La laine déjà présente ne compte pas : l'attestation sur l'honneur CEE le dit sans détour, la résistance thermique de l'isolation existante n'est pas prise en compte. Tes quinze centimètres de 1985 servent au confort, ils ne servent pas au barème. Le R doit être atteint par la seule couche neuve, et c'est ce qui explique les hauteurs auxquelles on arrive.



Sept jours francs entre ta signature et la première machine

Ce délai est une condition de la prime, pas une politesse commerciale : la fiche CEE impose sept jours francs minimum entre l’acceptation du devis et le début des travaux, c’est-à-dire la pose de l’isolant. Une équipe qui te fait signer le mardi et propose de souffler le samedi te fait perdre la prime, et elle le sait.

Côté MaPrimeRénov’, l’ordre est différent et tout aussi rigide : le dossier se dépose avant le démarrage des travaux. L’aide se compte au mètre carré, s’arrête aux ménages intermédiaires, et un plafond de dépense éligible rabote les gros devis. La couleur de ton avis d’imposition décide du montant.

Une date à retenir si ta maison est classée F ou G : à partir du 1er janvier 2027, les maisons individuelles portant ces étiquettes perdent l’accès au parcours par geste. Il leur restera la rénovation d’ampleur, qui ne se monte pas en trois semaines.

Le jour de la pose : tout ce qui s’installe avant que la machine démarre

Le soufflage lui-même est la partie courte. Le gros du temps passe dans la préparation, et c’est là qu’un chantier bâclé se reconnaît, parce que ces gestes ne se voient plus une fois la laine posée.

L’équipe débarrasse la surface, puis pose les piges qui serviront de repère de hauteur. Elle coiffe les spots encastrés et les transformateurs de capots, comme le demande l’annexe B du NF DTU 45.11, qui traite du risque d’incendie d’origine électrique sous isolant en vrac. Elle coffre le conduit de fumée pour maintenir l’écart au feu : le mémo de l’Agence Qualité Construction retient dix centimètres sans isolant autour d’un conduit maçonné, huit pour un conduit métallique, sauf kit isolé sous Avis Technique. Elle pose des déflecteurs en bas de rampant pour que la laine ne vienne pas boucher la lame d’air sous la couverture. Elle monte la rehausse autour de la trappe, cinq centimètres au moins au-dessus du niveau visé.

Si tu ne surveilles qu’une chose ce matin-là, surveille les capots et le coffrage du conduit. Ce sont les deux seuls postes qui, mal faits, transforment une isolation en départ d’incendie.

Le soufflage, le tassement, et l’épaisseur qui n’est pas celle du devis

La résistance thermique se calcule en divisant l’épaisseur par la conductivité de l’isolant. Avec une laine minérale soufflée courante, autour de 0,040 à 0,045 W/m·K, atteindre 7 demande une trentaine de centimètres. C’est l’ordre de grandeur qui doit figurer au devis ; un chiffre franchement inférieur annonce un dossier qui ne passera pas.

Un isolant en vrac se tasse, et sa fiche technique donne pour cette raison deux épaisseurs : celle à souffler, et celle qui subsiste après tassement. C’est la seconde qui porte le R certifié. L’équipe souffle donc plus haut que la valeur finale, volontairement, et une pige lue le lendemain du chantier montrera davantage qu’une pige lue six mois plus tard. Ça n’excuse pas un déficit de dix centimètres, ça explique un écart de deux.

Le contrôle le plus simple ne demande aucun instrument. La fiche du produit indique le nombre de sacs au mètre carré pour la résistance visée : compte les sacs vides avant qu’ils repartent, multiplie, compare à ta surface. C’est la vérification que personne ne fait, et la plus difficile à contester. Surveille aussi le poids, car l’Agence Qualité Construction rappelle qu’un plafond léger n’encaisse pas n’importe quelle surcharge, de l’ordre de dix kilos au mètre carré.

Ce que l’artisan doit laisser derrière lui

Ta facture n’est pas un reçu, c’est la preuve de réalisation qui fait vivre le dossier CEE. Elle doit porter la mention de l’isolation de combles, les marque et référence de l’isolant, son épaisseur, la surface posée, la résistance thermique obtenue, la date de la visite du bâtiment, et la liste des aménagements réalisés : coffrage ou écran autour des conduits de fumée et des points lumineux encastrés, rehausse rigide au-dessus de la trappe, pare-vapeur le cas échéant.

Relis-la ligne à ligne avant de payer le solde. Une facture incomplète se corrige en deux jours tant que l’entreprise attend son argent, et devient une négociation de trois mois une fois le virement parti. J’ai passé des dizaines d’appels à faire refaire des factures pour une épaisseur manquante.

À côté, tu récupères l’attestation sur l’honneur CEE, qui te fait déclarer la date d’engagement, la date de visite préalable et la date de début des travaux, celles-là mêmes que les sept jours francs séparent. Et tu signes, ou pas, le procès-verbal de réception : c’est lui qui ouvre tes garanties, et le seul document où tes réserves ont une valeur. Un organisme accrédité peut passer vérifier la surface et l’épaisseur après coup, sur un tirage de dossiers.

Vérifier le travail toi-même, une règle à la main

Prends une règle de maçon graduée, monte, et plante-la à la verticale en cinq endroits éloignés : deux au milieu, un à deux mètres de la trappe, un dans un angle, un le long du mur pignon. Note les cinq valeurs. La périphérie et les angles sont les zones que le tuyau atteint mal, et un creux de dix centimètres au bord fait plusieurs mètres carrés à peine isolés.

Regarde ensuite trois détails qui ne pardonnent pas. La laine file-t-elle jusqu’au-dessus de la maçonnerie du mur, ou s’arrête-t-elle avant le triangle du bas de pente ? La trappe est-elle rehaussée et garnie sur son rabat ? Les entrées d’air de la couverture sont-elles restées libres ?

Trois mois plus tard, tu fais un dernier passage. Une auréole sur le plafond d’une chambre, un point noir dans un angle de mur, une odeur de renfermé qui s’installe : l’isolation a fait son travail, et c’est l’air humide qui ne sort plus. La maison vient de changer de régime, et elle réclame une ventilation que le devis d’isolation ne mentionnait pas.
